3月6日,南寧地鐵5號線02標廣西大學站(不含)—金橋客運站9站9區間35kv環網電纜一次送電成功,為后續接觸網送電、冷熱滑試驗及各系統綜合聯調創造了條件。
為實現南寧地鐵5號線工期節點目標,南寧地鐵5號線02標指揮部與項目部克服工期壓力大、交叉施工、供貨滯后等諸多困難,倒排工期,科學組織,優化工藝工法,積極開展勞動競賽,全體員工凝心聚力日夜奮戰,春節期間仍然堅守施工一線,在半年時間內,先后完成了車站變電所設備安裝及試驗、環網電纜敷設及試驗、變電所單系統調試、線路接觸網架設等施工任務。

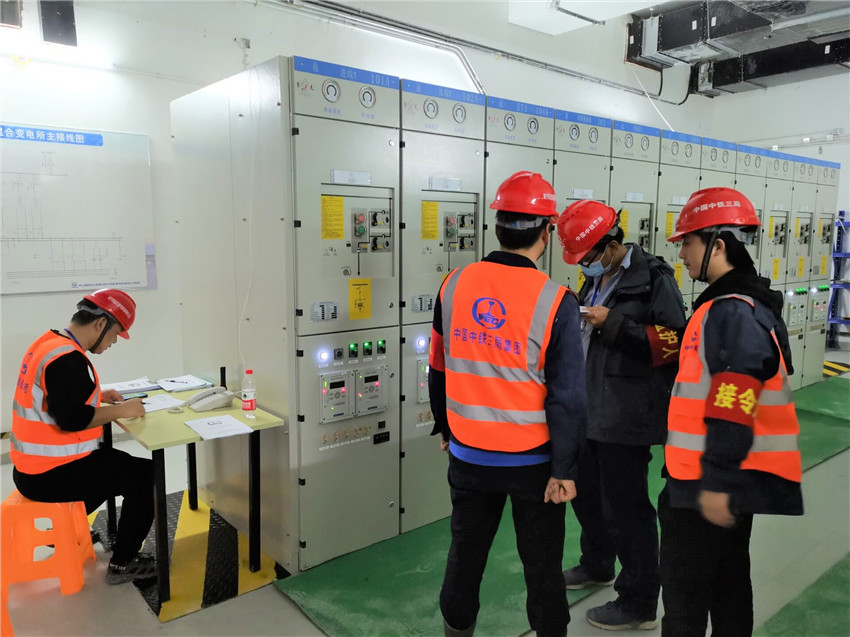

送電前,指揮部與項目部編制了《變電所、環網受、送電方案》,并根據方案細化步驟,制定了標準化、規范化的送電指令及組織程序,有序完成了變電所設備的安裝調試、電纜敷設和耐壓試驗等一系列工作,確保每個變電所設備線纜連接正確,狀態良好。為確保送電一次成功,指揮部與項目部召開了多次專項送電會議,成立了送電一組、送電二組、應急搶險安保小組、后勤保障組及相關設備供應商等有關人員組成的送電組織機構,明確責任,落實分工。送電過程中,監護員唱票、操作員復誦、倒閘操作有序進行,操作規范,確保了整個送電過程緊湊、有序、規范,最終實現了南寧地鐵5號線02標35kv環網及變電所一次送、受電成功。
